2D CADで製図した場合とGLOOBEで製図した場合の、
鉄骨造12階建のオフィスビルの作業時間の比較をしてみると、
GLOOBEの場合、BIM入力に約2日間かかりますが、BIM入力が完了してしまうと、全ての図面の制作が、ほぼ終わった状態となり、それぞれの図面で1〜2時間ずつ簡単な調整行います。
作図にかかる作業時間は、なんと1/6となります。
しかも、GLOOBEで作図した図面は、入力が完了した時点で、全図面の整合性が取れていますので、設計チーフが実施している、各図面の整合性を調整するために、全図面を出力して、赤ペンチェックをする必要がありません。
RC造や鉄骨造に対応した図面を作成する
日本人のためのBIM-CAD『GLOOBE』は、とても進化しています。
|
|

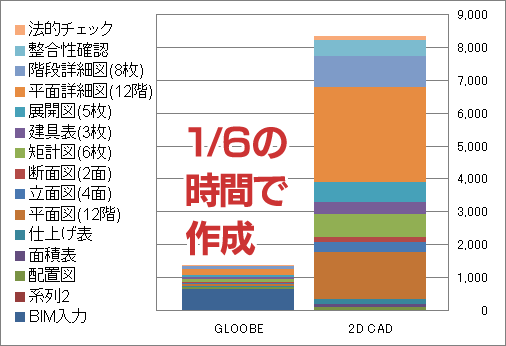

製図作業時間の比較
| GLOOBE
| 2D CAD
|
BIM入力
| 645分
| 0分
|

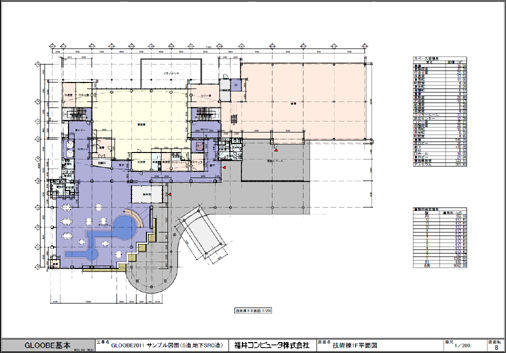

配置図
| 51分
| 96分
|
面積表
| 12分
| 96分
|
仕上げ表
| 12分
| 144分
|
平面図(12階)
| 72分
| 1440分
|
立面図(4面)
| 36分
| 288分
|
断面図(2面)
| 30分
| 144分
|
矩計図(6枚)
| 90分
| 720分
|
建具表(3枚)
| 45分
| 360分
|
展開図(5枚)
| 75分
| 600分
|
平面詳細図(12階)
| 180分
| 2880分
|
階段詳細図(8枚)
| 96分
| 960分
|
整合性確認
| 0分
| 468分
|

法的チェック
| 10分
| 144分
|
分数
| 1354分
| 8340分
|
時間数
| 22.6時間
| 139.0時間
|
比較
| 16%
| 100%
|
|
